2号汽轮机通流改造项目解体倒运提前完成

2023-06-19 16:36 / 查看:463

此次2号机通流改造项目工期紧、任务重,按期完成汽轮机解体检修工作极富挑战性。检修期间,设备部汽机专业人员联合检修单位,对汽轮机解体检修工作重新统筹,审视原先制定的A级检修网络进度图。针对现场检修实际情况、备品备件到厂、设备检修返厂等多重因素综合考虑,持续优化汽机检修网络进度图,坚持每天对照进度,隔天制定工期追赶措施,严把工期关。在各方技术力量的共同努力下,2号汽轮机解体倒运工作的最后一锤如期敲响。

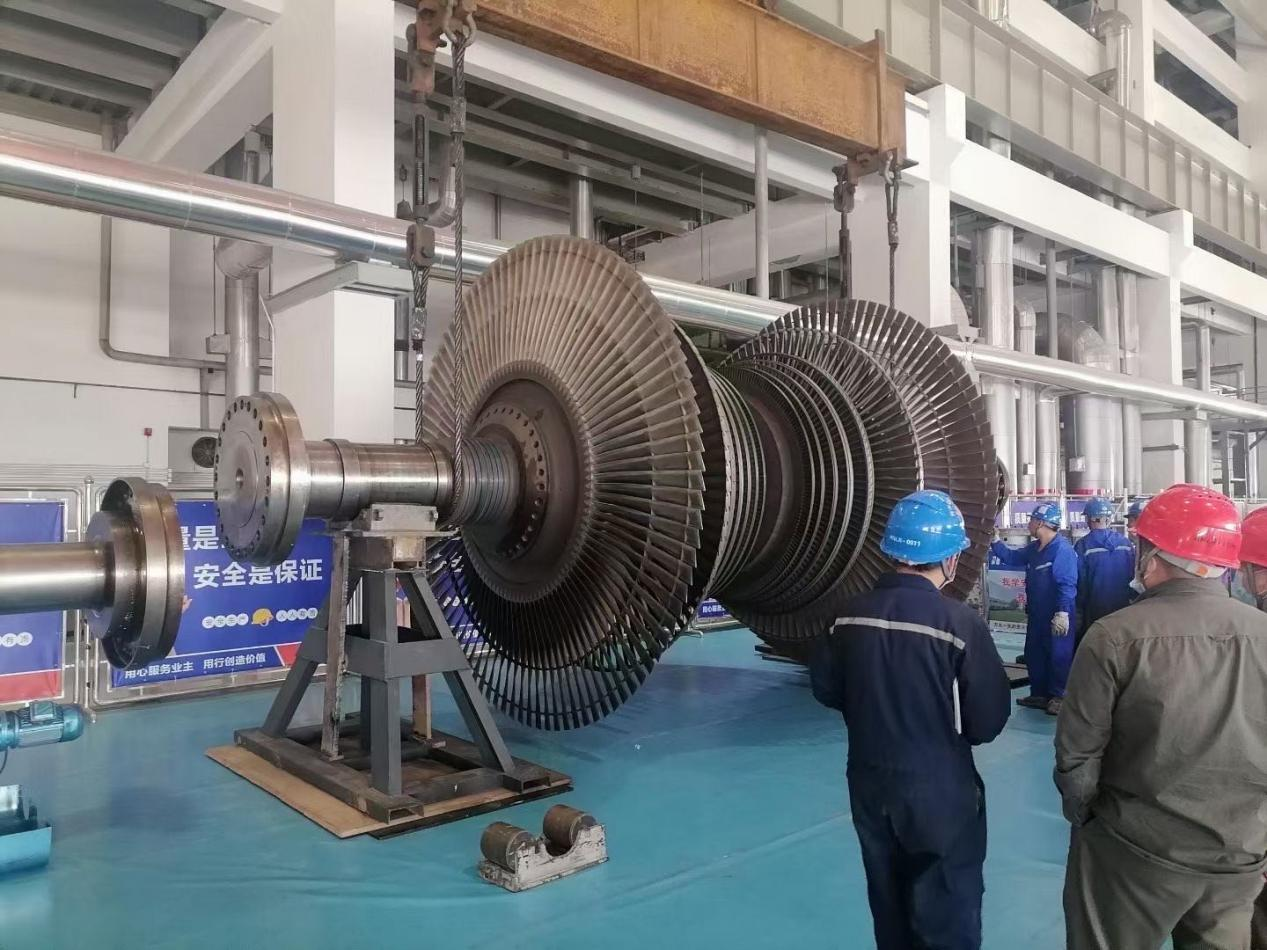

汽轮机大修周期长、项目多、难度高、风险大,大修刚开始即实行24小时无间断二班倒作业,管理及检修人员均已做好持续高强度工作的思想准备。检修开始后,各项目按计划有序开展,汽机专业点检人员全程现场监督验收,严把安全质量关。目前已完成高中压内外缸、低压内外缸及高中压转子、低压转子的吊出三个重要工作节点,为后续相关工作的顺利进行奠定了良好基础。
