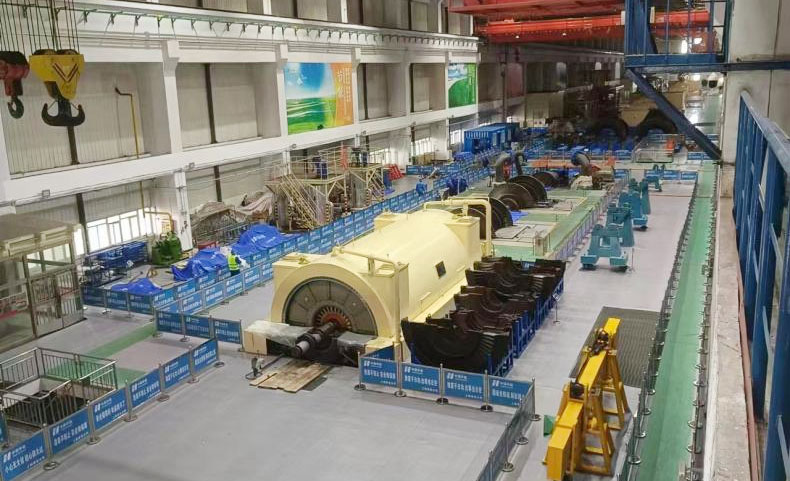

从4月15日开始的#2机组A级检修,是公司2023年重点工作之一,包括汽轮机通流改造、烟冷器改造、炉顶大罩壳改造、辅网DCS国产化改造等多项重大技改项目,时间紧、任务重。通流改造项目作为集团公司328台燃煤机组中今年唯一一台三改联动示范和标志性项目,对机组运行经济性、稳定性和集团公司后续机组通流改造
2023-06-16 10:33

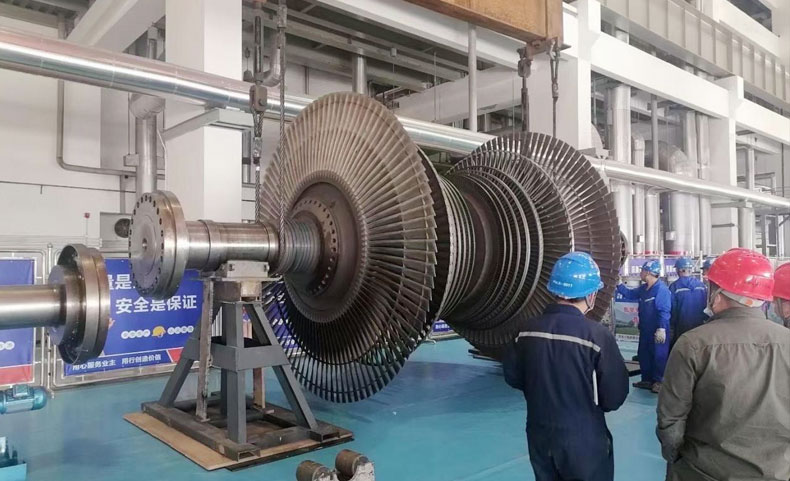

此次2号机通流改造项目工期紧、任务重,按期完成汽轮机解体检修工作极富挑战性。检修期间,设备部汽机专业人员联合检修单位,对汽轮机解体检修工作重新统筹,审视原先制定的A级检修网络进度图。针对现场检修实际情况、备品备件到厂、设备检修返厂等多重因素综合考虑,持续优化汽机检修网络进度图,坚持每天对照进度,隔天
2023-06-19 16:36

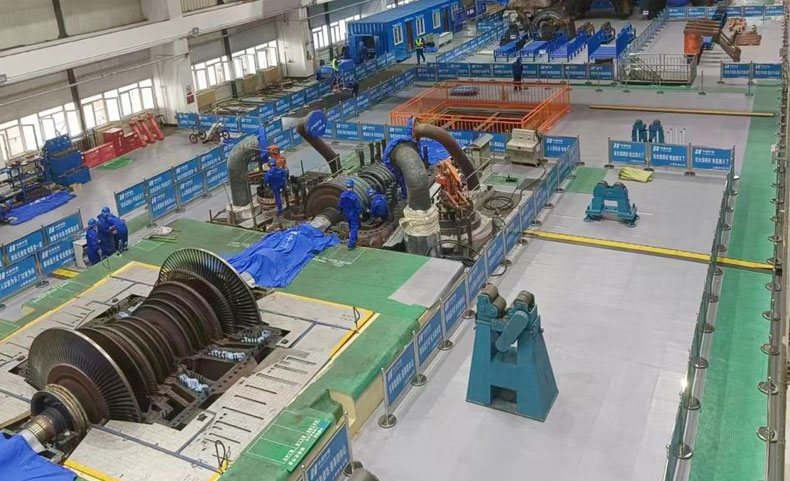

一、技术特点 汽轮机通流改造是一种较大幅度提高汽轮机通流效率、消除运行安全隐患的技术手段,其技术内涵是采用当代先进的气动热力和结构设计技术对汽轮机的动静叶片、内缸、汽封等通流部件(进汽阀门、排汽缸等部件根据需要可选择更换)进行重新设计和更换。 二、技术指标 a)亚临界30
2023-07-04 12:01
